keskiviikko 30. heinäkuuta 2014

The big day = valupäivä

Pyyhkäisin paikalle puoli seiskalta ja siivosin lattiakaivovalujen aputavarat pois ja tuskailin kuraeteisen kanssa. Tiedoksi se liikkuu kuin laakereilla kaivon päällä, se kannattaa esivalaa pohjaan pienillä kakuilla. Itse en sitä tehnyt, mutta onneksi lattiamiehille oli homma tuttu. Jää nähtäväksi sen suoruus suhteessa lattialaattoihin. Yllättävän hankala yksittäinen nyanssi.
Sitten äkkäsin siin kivasti tunti ennen valua että korokepalat tuli laitettua hieman tarkemmin ajattelematta ne pitää olla tietyssä asennossa. Noh kerkesin just niitä käydä ainakin suurimman osan läpi.
8cm valukakku tuntui jäävän lämmitysputkien tasolle mutta loppujen lopuksi hyvinhän ne peittyi kun kuran massa painoi stroxit alas ja verkot kiinni korokepaloihin.

Kyllä kävi homma PHS:lta laatuun, ei mitään nikottelua ja nopeasti ja asiallisesti valu paikalleen. Pikku tauko ja sitten hierrettiin ja sumutettiin hoitoaine.
Hoitoaine estää liian nopeaa kuivumista.


Betonin määrä on huikea, ei mahtunut yhteen autoon. 95m2 miinus aukot ja 8cm. Tekee n.7.5m3
Todettiin urakoitsijan kanssa että tilataan 8.5m3 kun haluttiin samalla itse valaa muutama kellarin ikkuna-aukon harkko-ontelo. Yllättävän isokivistä kuraa muuten, sormenpään kokoisia murikoita mukana.
Lopputuloksena kuraa jäi n.100ltr. Tän tarkemmin ei voi onnistua. Tuuria matkassa.
Betonikuski ohjaili kaukosäätimellä putkea ja kuran tulon määrää. Toinen miehistä tuuppasin kuraa ja toinen tasoitti.

Välillä tyhjennettiin toinenkin betoniauto.

Meillä on lattia ! Kuvissa ihan tuoreeltaan ennen hiertämistä.


Sain kotihoito-ohjeeksi sellaisen reseptin että iltapäivällä kestää kävellä ja sitten voi kevyesti kastella, mutta aiankin levittää muovit. Muovien päälle vähän vettä painoksi.
Vinkki ! Toimi hyvin kun levitettiin suojamuovit seinille ja nyt sitten lopuksi käännettiin ne vaan lattialle niiden pysyessä alareunasta nidottuna seinissä. Keskelle muutama kaista lisää.
Nyt saa kuivua ja kovettu hitaasti.

Kellarista tuli muuten aivan kaaospaikka, kuraa ja vett tihkui sieltä sun täältä ja kosteus nousi. Onteloiden alapinnassa oli hyvästä syystä reikiä vedenpoistoa varten.






Toimintatiistai

Viimeinen rypistys ennen keskiviikon valuaamua.
Muotit hormiaukkojen ympärille, vesi- ja vimeäritputket paikalleen. Lattiakaivojen esivalu paikalleen.
Siinä sivussa sitten

tilailla uusia kortteja lompakkoon...

Nidoin vielä suojamuovit ympäriinsä seiniin, tiedä oliko tarpeellista vai, tulipa tehtyä.

Loppuhuipennuksena Sabina kyykki valukorokkeet verkkojen alle, täytyy itse ponnistaa aamulla ennen valua loput lattiakaivojen alueelle sekä tukea kuraeteinen niin ettei se pääse nousemaan valussa.

Lattiavalu here we come...

Lattiaa lämpöiseksi

Maanantaina oli ohjelmassa sitten lattialämmitysputkien asennusta ja sen lähdettyä käyntiin koitin pysyä jaloista ja purin kellarissa valutukia välipohjan taannoisen asenuksen jäljiltä sekä leikkasin alapuolelta hormien aukkoja.
Tuon kun ammattilainen yksin tekee niin siinä ei ole itse kuin tiellä.




tiistai 29. heinäkuuta 2014

1krs lattiavalun valmisteluja

Viime perjantain jälkeen on urakoitus niin ettei ole ollut virtaa naputellla koneella enään. Mutta tässä vähän väliraporttia ekoista ponnistuksista.
Perjantaina tuli haettua konevuokraamosta timanttiporauskalustoa ja ohjelmassa oli viikonloppuna painaa ontelolaattavälipohjaan LVI reikiä.
Hilti DD150 timanttipora jalustalla ja 62mm, 82mm ja 122mm putkiporat.  Painevettä kun ei nyt ollut saatavilla niin oli tarjolla tuollainen Husqvarnan vesitankki joka akkuvoimalla pumppaa vettä sahalle tai poralle.
Kun seuraavan kerran teen niin otan lattiakaivoja varten heti valmiiksi ison >150mm esim 182mm löytyy.
Homma meni muuten aikas hienosti mutta kiva sahata ja hakata sunnuntai kahden kaivon upotuksia.
Onteolaattaa saa ainakin meidän tapauksessa reittää periaatteessa mistä vain kunhan ei samasta laatasta katko kannaksia eli tuki vaijeria yhtä useampaa ja reikien koko alle 200mm.
Ohessa kuvia kun tehtiin viimeistä keittiön vesijohtoreikää 62mm poralla.
Tässä porauskalustoa alkutaipaleelta eli wc lattiakaivoa aletaan painaa isoimmalla poralla.

Tässä video viimeisestä reiästä ei keittiön vesiputkiaukosta pienimmällä poralla.

Alapuolelle kannattaa viedä joko pehmikettä lattialle tai mielellään ämpäri kattoa vasten niin kuravelli ja ennenkaikkea n.20cm pitkä betonilöntti putoaa ämpäriin eikö jysähdä lattiaan rikkoen jotakin.

Savupiippu aukko tuli isonnettua Husqvarnan timanttisahalla ja samoin IV kuilu. Sillä meni ontelolaatta kuin juustoon olisi painanut. Pora oli aika homma ja hidasta touhua, liekkö sitten vehkeessäkin jo kulumaa.
Nyt ymmärrän miksi tämä homma maksaa, ei käy kateeksi joka tätä tekee päivät pitkät. Vähä jäi kulmiin tavaraa täytyy pienemmällä timanttilaikalla siistiä vielä myöhemmin lattiavalun jälkeen, nyt ne ei haittaa.




Sitten sunnuntaina levitettiin styroxit eli Thermisolin Step viimeisen päälle askeläänieristävät 30mm EPS levyt.
Ladontaa vieri viereen. Meni kätevästi kun Sabina latoi ehjät levyt ja minä perässä leikkasin ja sovitin loput.
Verkkojen kanto hirvitti aluksi mutta se meni yllättävän helposti, onneksi tuli otettua 5x2m eikä 5x2.35m joka on tuskaa kun ei mahdu oviaukosta suorana.
Sama juttu ekaksi ehjät paikalleen ja sitten pulttisaksilla pienintää. Pikku mokakin tuli, verkot pitää laittaa samaan suuntaan kaikki, kun menee kääntämään nuukuuksissaan viimeiseiä alasia tulee niistä paksumpi paketti. Ei jaksanut, siinä vaiheessa sununtaina n. klo 23.
Surraus jäi maanantaiaamuun ja putkari oli sovittu klo 9 onneksi myöhästyi vähän. Tuli muutama rautalanka kierrettyä ja katkottua aamutuimaan.

Olin siinä niin pihalla lyhyen yön ja raskaan sunnuntain jäljiltä että jätin avoimeen autoon lompsan näkösille ja eiköhän joku vienyt se aiheutti kivan kaaokseen vielä tähän valukiireseen.

lauantai 26. heinäkuuta 2014

Lähtökuopissa

Pyöriteltiin kovasti valmiita muutaman vuoden ikäisiä taloja mutta aina jokin tökki, materiaalit ei ollut mieleen, paikka ei ollut mieleen tai vähintäänkin oli kallis. Lähes kaikki on olleet vuokratontilla ja 2-3t vuodessa tontinvuokraan on todella paljon. Monessa oli myös selvästi jäänyt pikkuisen kesken ja/tai oli sutastu monenkirjavasti pintoihin maalia ja listaa.
No nyt saatiin oma tontti ja saadaan tehdä pinnat ja viimeistelyt ihan kuten haluamme.
Miten se sitten lähti käyntiin ? Noh saimme käteen Jukkatalojen mapin jossa kaikki piirustukset (melkein kaikki). Niitä sitten tutkittu ja ihmetelty tarkkaan. Toimitustapa on säältäsuojaan. Kellari joka ei kuulunut Jukkataloon on väliseiniä ja pintoja vaille valmis. Jukkatoimitus on sältäsuojaan eli vesikatto ja ulkoseinät likipitäen valmiit. Sisällä on seinissä höyrynsulkumuovit ja ikkunat. Alapohjassa (meidän tapauksessa alempi välipohja) puuttuu pintavalu. Näin ollen pienet väliseinä muutokset keskikerrokseen ja ylimpään kerrokseen tehtiin kun olivat mahdollisia. Kellari ja keskikerros kumpikin n.100m2 ja ylin kerros n.60m2. Nettoala n.229m2
Piirrätettiin paikallisessa arkkitehdillä niistä työversiot. Kellarin ikkunoiden tilaus oli aivan ensimmäinen asia, muut ikkunat onkin jo paikallaan. Sovittiin että kellarin ikkunat kuuluu kauppaan.
Lämmitysmuoto on valittavissa vielä itse, lämmönjako on kellarissa vesikiertoinen lattialämmitys ja se tulee muihin kerroksiin.
Olin yhteydessä projektissa jo olleeseen putkimieheen ja betonivalajiin sekä tietenkin mestariin. Heille kävi jatkaa yhteistyötä meidän kanssa ja se oli jo toki kauppojenkin edellytyksenä.
Myyjä jatkaa loppuun talon ulkopuoliset perustus- ja maatyöt sekä kunnalistekniikan liitynnät.
Merkillepantavaa on että verrattuna 2005-2009 valmituneiden talojen pirustuksiin nyt 2012 mukaisesti tehtyyn tulee monenlaista muutosta ja siis monimutkaisempaa tietenkin. Eristysvaatimukset, rungon jäykistys jne.
Heinäkuusta 2014 alkaen verottajallekin pitää raportoida tekijät.
Tästä se projekti lähtee nyt pikkuhiljaa käyntiin. Pikkuisen tietysti hirvittää, kun työnohessa pääosin omin voimin tehdään. Nin paljon helpompi se valmis olisi ollut :)
Toki saa olla tyytyväinenm että todella paljon on jo tehty alkaen lupapapereista, katselmuksista ja selvityksistä. Eikä saa väheksyä ihan valmista näkyvääkin. Omien laskelmien mukaan valmiusaste on 49.5%.

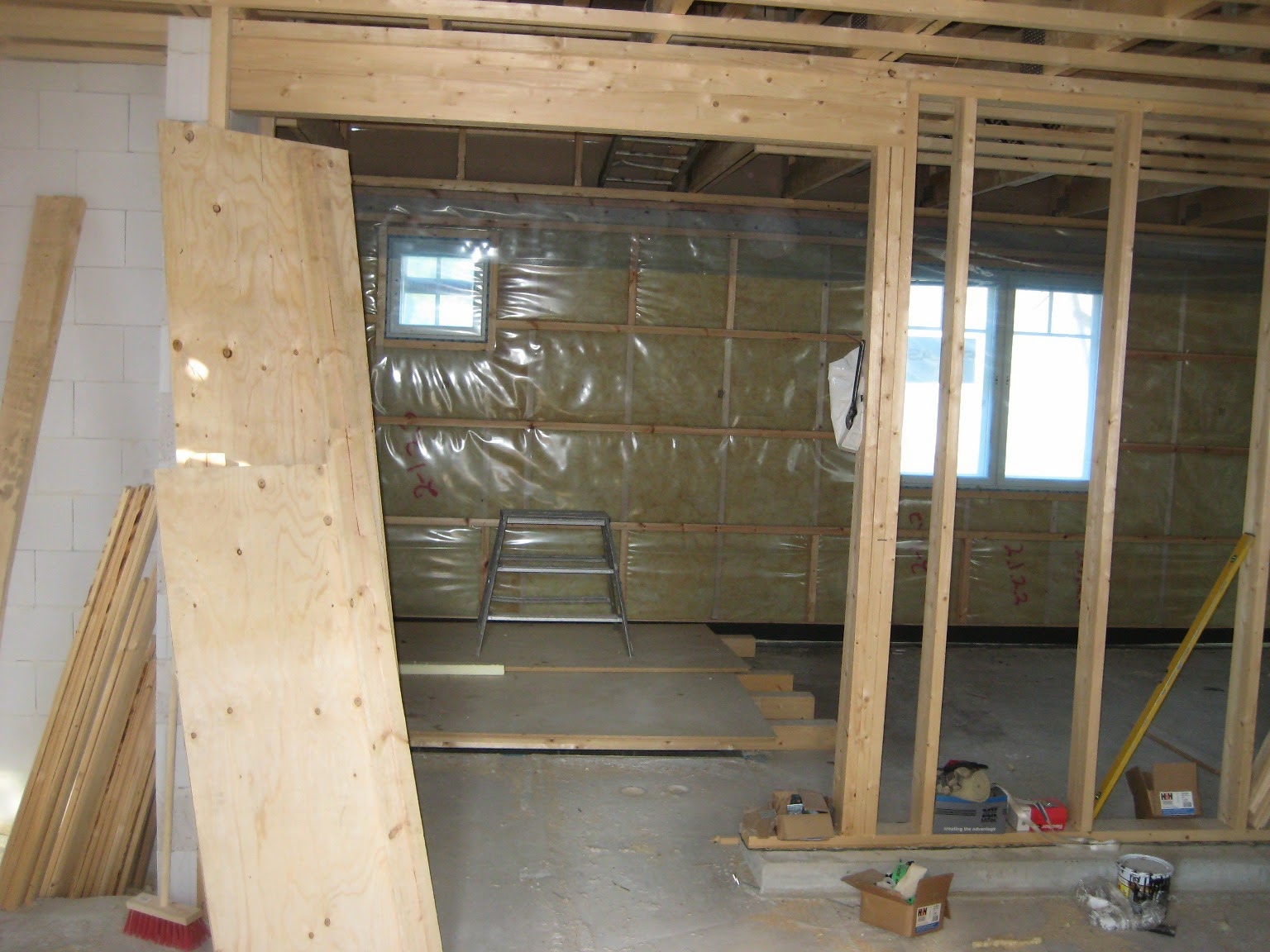

To-do olisi nyt ensimmäisenä painamassa päälle keskikerroksen pintavalu sekä ilmanvaihto. Näidne jälkeen pääsee tekemään väliseinät jahka ensin on vedetty höyrynsulku loppuun ja se taas riippuu osaltaan ilmavaihtokanavista.
Lattian pintavalu edellyttää LVI läpiviennit kellariin ja se olisi nyt ohjelmassa, siitä seuraava päivitys.


Siitä se sitten lähti


Tästä se alkaa meidän rakennustyömaa. Päätimme ikuistaa työvaiheet blogimuodossa jotta siitä olisi iloa itselle ja myös muille. Itselle ehkä siinä mielessä että unohtaa tiettyjä asioita tosi nopeasti ja tähän voisi sitten palata tuumatakseen että näinkö siinä sitten tehtiin ja muille etteivät tekisi samoja virheitä ja ehkä saisi jotain ideoita.
Eli ei muuta kun tervetuloa lukemaan meidän rakennustyömaasta.
Projekti on nyt sellainen että aloitus on tehty toisen toimesta ja me saatetaan se loppuun. Tontille on siis jo rakennettu pohjakerros lammikiviharkoista ja päälle on sitten puolitoista kerroksinen valmis Jukkatalo paketti. Olemme päässeet mukaan rakennusvaiheeseen kun se on niin sanotusti runkopystyssä. Joitakin muutoksia ollaan voitu tehdä pohjapiirustuksiin, vaikka ei kovin suuria, niistä  sitten lisää myöhemmin.
Kadunpuoleinen sivu

Pihanpuoleinen sivu ja sisäänkäynti

Pohjoispääty

Eteläpääty




Tässä nyt ensimmäiset kuvat raksalta, nämä eivät varsinaisesti olleet tarkoitus tänne laittaa, mutta käyn
ottamassa kivempia kuvia myöhemmin, mistä näkee vähän paremmin koko taloa.
(edit: lisätty sisäkuvia)
